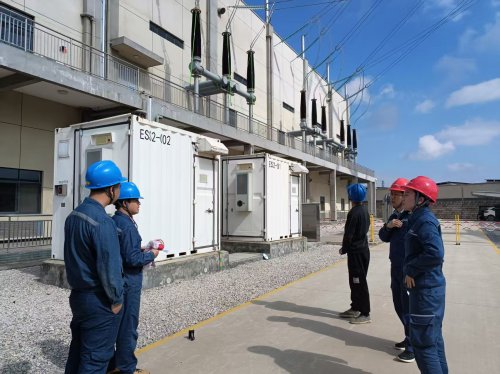

11月10日,曲靖南海子工业园区2025年220kV科技城变电站检修工作正式启动,此次检修严格依据《继电保护和电网安全自动装置检验规程》《电力设备预防性试验规程》相关规定,针对220kV科技城Ⅱ回线及220kV #4主变开展专项预试定检与缺陷整改,通过科学分段作业、优化流程设计,在保障检修质量的同时,将10kV部分停电时长精准控制在4天内,最大限度降低对用电企业的生产影响。

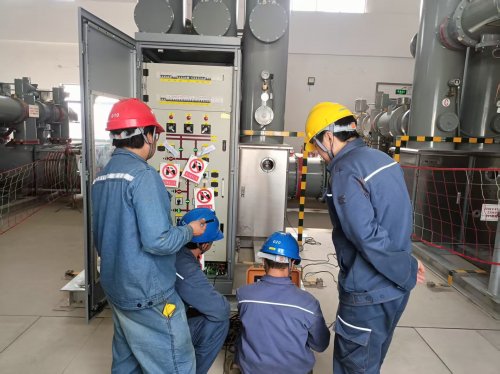

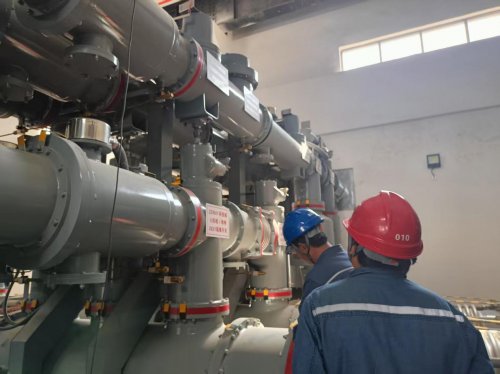

本次检修聚焦两类关键设备:2024年1月投运的220kV科技城Ⅱ回线(已达首次预试定检周期)和2024年7月投运的220kV #4主变(同需首次定检)。检修内容涵盖多维度任务,包括科技城Ⅱ回线263断路器间隔、#4主变及GIS相关间隔的预防性试验,保护与测控装置定检,二次回路检查及端子紧固;同步解决#4主变ⅣB母母排绝缘护套脱落、10kV开关柜温湿度控制器损坏等遗留缺陷,完成科技城Ⅱ回线N086塔避雷器加装、自爆绝缘子更换等专项整改,全面提升设备安全运行水平。

为有序推进检修工作,业主单位云网能源(曲靖)公司将整体任务分两阶段实施:
第一阶段(11月10日-16日):仅对220kV科技城Ⅱ回线实施停电检修,变电站其余设备正常运行,全站负荷由220kV科技城Ⅰ回线稳定承担,不涉及企业用电线路停电;
第二阶段(11月17日-23日):开展220kV #4主变检修,其中11月17日-20日优先完成10kV部分检修——该阶段虽需10kV IVA、IVB 段母线及相关出线间隔停电配合(涉及园区硅光伏生产工厂、公交公司等企业的多条线路),但云网能源(曲靖)公司通过优化作业工序、调配专业力量,将10kV部分停电时长压缩至4天,并提前发布通知告知相关企业,建议其结合停电窗口同步安排厂区内部检修,实现生产与设备维护的高效衔接,尽量减少停电对正常产能的影响。

为确保检修质量与进度,云网能源(曲靖)公司构建了全链条保障体系:成立检修领导小组、综合协调工作组等11个专项团队,明确安全监督、质量管控、客户服务等职责分工;严格执行“321”管控机制(提前3个月确定设备项目、2个月编制停电计划、1个月制定检修方案)与“1+N”方案体系(1个总体方案+5个子方案),提前完成物资调配与风险评估;检修期间每日召开班前班后会明确任务风险,每天工作结束后召开例会协调解决问题,安全监督组全程旁站督查,质量监督组严格把控验收标准,确保各项工作紧凑推进、有序落地、一次达标。
云网能源(曲靖)公司分管安全生产业务负责人表示,此次检修既为设备安全运行“保驾护航”,也始终以“减少停电影响”为重要原则,后续将持续加强与用电企业的沟通反馈,高效推进剩余检修任务,为区域企业生产稳定与经济发展提供坚实电力保障。 (文/图 乔诗诺)
