曲靖南海子220kV多晶硅变电站及220kV轿多线路改造圆满收官 电网供电可靠性再升级

发布时间:2025-11-20 15:17:19 推广来源:中国报道

近日,220kV多晶硅变电站保护和自动化局部改造、一次设备预试定检、输电线路遗留缺陷消缺和隐患治理等圆满完成。相关设备全部顺利投运,各项试验数据均达标,为区域电网冬季高峰供电筑牢安全屏障。

精准施策 220kV轿多Ⅱ回线改造率先落地

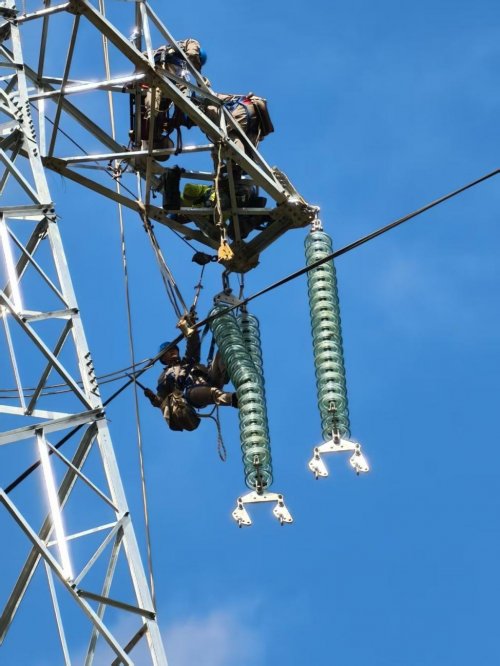

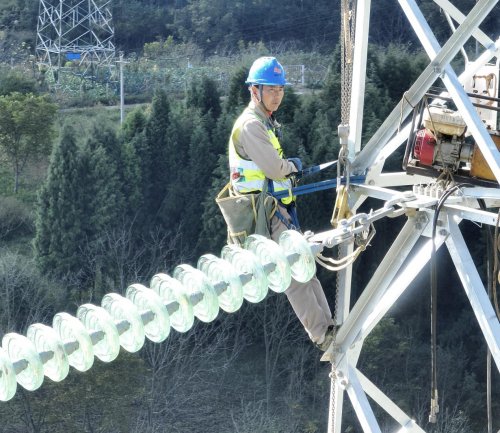

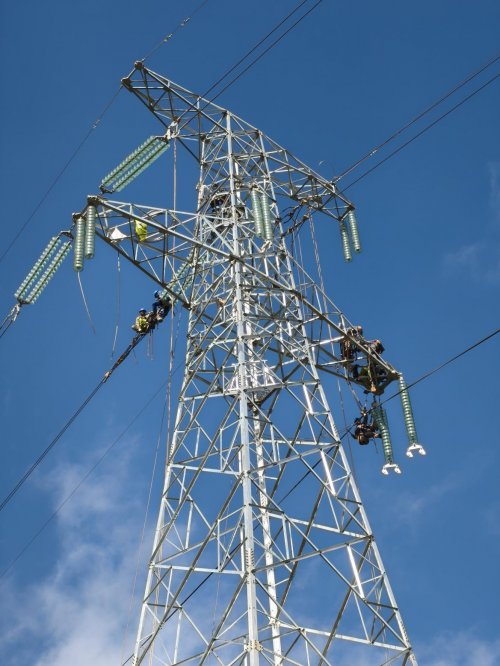

10月29日至11月7日,施工与运维团队协同攻坚,在完成220kV轿多Ⅱ回线避雷器加装、污秽绝缘子更换、绝缘子及金具单改双等前期缺陷和隐患治理的同时,集中推进变电站局部改造核心任务。期间顺利完成220kV轿多Ⅱ回线线路保护和测控、第二套母差保护和母联测控、通信及二次安防设备升级改造,及相关一次设备预试定检。

11月8日2时43分,220kV轿多Ⅱ回线同期合环成功,设备运行平稳;3时34分,线路间隔、母联间隔及相关保护屏带负荷测试全部合格,首阶段改造任务高效落地。

接续奋战 220kV轿多Ⅰ回线改造及试验圆满收官

11月8日至16日,工程进入决胜阶段。一鼓作气完成220kV轿多Ⅰ回线线路保护、第一套母差保护、故障录波装置、备自投装置等改造及相关一次设备预试定检,输电线路完成避雷器加装、污秽绝缘子更换及全线缺陷消缺。

11月16日4时10分,220kV轿多Ⅰ回线及Ⅰ母一、二次设备一次性投运成功;9时30分,220kV备自投带负荷试验顺利收官,4次模拟单线路跳闸场景均实现母联断路器自动合闸,试验全部合格;10时44分,变电站恢复正常运行方式,220kV轿多Ⅰ、Ⅱ回线分别带Ⅰ、Ⅱ母运行,系统结构更趋稳定。

同期,11月16日16时,220kV科技城Ⅱ回线检修完工,21时34分按调度指令转为运行状态,区域电网运行方式进一步优化。

本次工程由云网能源曲靖公司统筹,工程严格遵循国标、行标等验收规范和验收指引,设立专人全程做好安全、质量管控,有效消除设备遗留隐患,显著提升电网设备健康水平与应急保障能力,为冬季用电高峰期间安全稳定供电提供坚实支撑。   (文/乔诗诺 陆继贤  图/杨启章 张文金)

责任编辑:刘玉晨

关于我们|联系我们|法律顾问|版权声明

版权所有 中国外文局亚太传播中心(人民中国杂志社、中国报道杂志社) 举报电话: 010-68995855 举报邮件: chinareport@foxmail.com 法律顾问:北京岳成律师事务所

广播电视节目制作经营许可证:(京)字第07311号 互联网出版许可证:新出网证(京)字 189号 京ICP备14043293号-10 京公网安备:110102000508
